שיפוצים בעכו מהתכנון ועד הגימור

שיפוצים בעכו מהתכנון ועד הגימור

יש רגע אחד בכל שיפוץ שבו ההחלטות כבר לא הפיכות. זה קורה בדיוק ביום שבו הקרמיקה עולה על הקיר בחדר הרחצה. מאותו רגע, כל נקודת חשמל ששכחתם, כל צנרת ישנה שהושארה מאחורי הטיח וכל שיפוע שלא נבדק, נקברים שם לשנים. מי שמשפץ דירה בעכו, בבניין ותיק עם צנרת מקורית וקירות שראו כבר לא מעט חורפים לחים, צריך לדעת שהעבודה החשובה ביותר מסתיימת לפני שהבית מתחיל להיראות יפה.

אנחנו עוסקים בשיפוצים בעכו ובכל הצפון מאז שנת 2000, ובמאמר הזה אנחנו מסבירים מה באמת מפריד בין שיפוץ שנגמר בחיבוק לבין שיפוץ שנגמר בעוד שנתיים בפתיחת קירות מחדש.

זמן קריאה: 11 דקות

עיקרי הדברים

  • תשתית מנצחת אסתטיקה: החלפת צנרת וחשמל ישנים קודמת לגימורים, כי מה שנקבר מאחורי האריחים לא ניתן לשינוי.
  • כתב תכולה מפורט עם שמות יצרנים, סעיף של מה לא כלול ורזרבה כתובה מראש, הוא ההבדל בין פרוייקט מנוהל לסכסוך בהמתנה.
  • סדר העבודה קובע את העלות בפועל: כל שלב שמתחלף עם קודמו משלם פעמיים.
  • אפשר לגור בדירה בזמן שיפוץ, בתנאי שאזור בטוח של חדר שינה ושירותים תקינים מתוכנן מראש.
תוכן עניינים

שיפוצים בעכו, מה באמת מחליטים לפני הפטיש הראשון

שיפוץ מתחיל בשלוש מטרות, וכדאי להפריד ביניהן על הנייר לפני שמישהו מתחיל לשבור. הראשונה היא תשתית: צנרת, חשמל, איטום, דברים שלא רואים כשהם תקינים ומרגישים אותם כל יום כשהם לא. השנייה היא פונקציונליות: פתיחת חלל סלון-מטבח, הוספת נישות אחסון, החלפת מיקום המקלחת. השלישית היא נראות: ריצוף, חיפויים, צבע, תאורה.

הבעיה מתחילה כשמערבבים את שלוש הרמות האלה לרשימה אחת ארוכה. לקוח אמר לנו פעם, אחרי שלוש שנים: "שיפצנו את הסלון פעמיים, ואת הצנרת אפס פעמים". תכנון מסודר מראש, עם סדר עדיפויות כתוב, הוא מה שמונע מצב שבו התקציב נגמר על הגימור והתשתית נשארת מהתקופה שבה הבית נבנה. כשפונים אלינו, אנחנו מלווים את התהליך מהפגישה הראשונה ועד המסירה, כדי שכל החלטה תיפול לפני שהיא הופכת בלתי הפיכה.

חלוקת הרצונות לשלוש רמות

קחו דף וחלקו אותו לשלושה טורים: חובה, חשוב, מותרות. בטור חובה נכנסות החלפת צנרת מתכת מקורית, שדרוג ארון חשמל שלא עומד בעומסים של היום, טיפול ברטיבות בקיר חיצוני. בחשוב נכנסים פתיחת המטבח לסלון, הנמכת תקרה עם תאורה נסתרת. במותרות, האריח המיוחד שחיפשתם חצי שנה.

הכלל פשוט ואנשים נלחמים בו: תשתית מנצחת אסתטיקה, תמיד. אם יש חשד לנזילה בצינור בתוך הרצפה, החלפת האינסטלציה קודמת לאריחים היפים, גם אם הלב נשבר. אם נשאר תקציב בסוף, מעלים את החשוב למעלה, לא את המותרות. החלטה שנעשית ככה, על הנייר ולא באמצע העבודה, חוסכת את הוויכוחים הכי יקרים של הפרוייקט.

רשימת בדיקה קצרה לפגישת הייעוץ

לפני שהקבלן מגיע, כדאי שיהיה לכם ביד מידע בסיסי. רשימת היעדים בשלוש הרמות, מידות בסיסיות של הדירה, תאריך יעד ריאלי, טווח תקציב כללי וסגנון עיצובי שאתם נמשכים אליו. תביאו תמונות מהטלפון, זה עובד יותר טוב ממילים.

וההחלטה הכי חשובה שצריכה להיעשות לפני הפגישה: האם אתם נשארים לגור בדירה בזמן העבודה. התשובה הזאת משנה את סדר השלבים, את משך העבודה ואת ההיקף שאפשר להרשות לעצמכם. משפחה שנשארת בבית צריכה חדר שינה תקין ושירותים שמישים בכל רגע נתון, וזה מתוכנן מראש, לא בדרך.

מה באמת מכפיל את היקף העבודה

מה באמת מכפיל את היקף העבודה

אי אפשר לדבר על שיפוץ בלי לדבר על היקף, כי ההיקף הוא מה שקובע את הכול. שיפוץ חלקי, צבע וגבס והחלפת אריחים במקלחת, הוא פרוייקט אחד לגמרי. שיפוץ קומפלט של אותה דירה, עם הרמת ריצוף, החלפת צנרת וחשמל ויישור קירות, הוא פרוייקט אחר, עם לוח זמנים אחר וביקורת אחרת.

מה מכפיל היקף? בעיקר הגיל של מה שמסתתר מאחורי הקירות. דירה ישנה בעכו עם צנרת גלוונית מקורית תדרוש החלפה מלאה גם אם המטרה שלכם הייתה "רק לרענן". נגישות הנכס, קומה רביעית בלי מעלית בבניין ותיק, מוסיפה זמן לכל הובלה. ורמת החומרים, גרניט פורצלן בליטוש מיוחד מול אריח סטנדרטי, משנה את אופי ההזמנה ואת זמן האספקה. אלה הדברים שקובעים את גודל העבודה, הרבה לפני שמדברים על אומדן.

תקציב שמחזיק מים

תקציב שמחזיק מים

כתב תכולה ברור הוא הביטוח שלכם. הוא מפרט מה נהרס, מה נבנה, אילו חומרים בדיוק, מה כלול ומה לא כלול, כולל פינוי פסולת וניקיון מסירה. בלי המסמך הזה כל שיחה על חריגה היא סכסוך בהמתנה.

ולצד כתב התכולה, רזרבה. רזרבה היא לא פאניקה, היא תכנון. המקרים הקבועים: רטיבות שמתגלה רק אחרי פתיחת הטיח, צנרת שנראית בסדר מבחוץ ומתפוררת בחיבורים, רצפה שצריכה יישור לפני הנחת ריצוף חדש. כל אלה מגיעים בלי הזמנה.

וההחלטה שצריכה להתקבל מראש, בכתב: אם יש חריגה, מורידים מפריטי הגימור או נוגעים ברזרבה. בעיניים על הנייר החלטה כזאת לוקחת דקה. באמצע שיפוץ, כשהבית חשוף וכולם עייפים, היא לוקחת יום ועצבים. אנחנו נוהגים להציג את האומדן מראש בדיוק בגלל זה, כדי שההפתעות יישארו במסמך ולא בטלפון.

בחירת קבלן שיפוצים בעכו בלי הפתעות באמצע

קבלן שיפוצים בעכו נמדד בארבעה דברים: ניסיון מוכח בבתים בני אותו גיל כשלכם, תהליך עבודה מסודר שאפשר לראות אותו על הנייר, הצעת מחיר שקופה עד רמת הדבק, ואחריות כתובה. בדקו שהקבלן רשום בפנקס הקבלנים של משרד הבינוי והשיכון, זה חיפוש של דקות בודדות שמעיד על רצינות.

סימני אזהרה אנחנו מכירים מקרוב, כי אנחנו מגיעים אחרי הרבה כאלה. הצעה שאומרת "שיפוץ כללי, יהיה בסדר" היא לא הצעה. פירוט שלא מזכיר יצרן או תקן של חומר אחד הוא הזמנה לחומר זול ברגע האמת. ולחץ לסגור עכשיו, "המחיר תקף רק היום", זה הסימן הכי ברור לללכת משם.

לעומת זאת, קבלן מסודר ידע להגיד לכם בדיוק מתי מגיעים האינסטלטור והחשמאי, מה מפנים בכל יום ומי אחראי על הניקיון בסוף. אלה לא פרטים, זה השיפוץ עצמו.

שבע שאלות לפני שחותמים

שאלו מבצע בפועל: צוות עצמי או קבלני משנה, כי זה משנה למי יש אחריות בפועל. שאלו לאיזה לוח זמנים הוא מתחייב בכתב, ומה קורה אם יש איחור. בדקו מה כלול במחיר ומה לא, במיוחד פינוי פסולת, שאנשים שוכחים ממנו ומשלמים עליו פעמיים. דרשו שמות של יצרנים, דגמים ותקנים של החומרים שיותקנו. שאלו איך מתבצע הניקיון והפינוי בסוף כל יום. בררו איזו אחריות ניתנת ולכמה זמן, ותנאי התשלום המלאים, מקדמה מול תשלומים לפי התקדמות בפועל. שבע שאלות, חמש דקות, ואתם יודעים עם מי אתם מדברים.

קבלן מנהל או שיפוצניק בעכו

שיפוצניק בעכו הוא לגיטימי לגמרי, לסוג העבודה הנכון. צביעת חדר, החלפת ברז, תיקון רובה במרפסת, אלה עבודות לאיש מקצוע אחד עם ידיים טובות. אבל החלפת ריצוף כלל ביתית שכוללת נקודות חשמל חדשות, הזזת צנרת ויישור תשתית היא כבר פרוייקט מנוהל, עם תיאום בין אינסטלטור, חשמאי ורצף.

פרמטר שיפוצניק לעבודה נקודתית קבלן מנהל לשיפוץ מלא
מי מתאם בין בעלי המקצוע אתם, בטלפון, בין ביקור לביקור גורם אחד שאחראי לסדר ולתוצאה
אחריות חלקית, לכל סוג עבודה בנפרד כוללת, כולל הממשקים בין המקצועות
סדר עבודה לפי זמינות של כל איש מקצוע מתוכנן מראש, שלב אחר שלב
מתאים כש התשתיות תקינות והעבודה בהיקף מצומצם יש החלפת תשתיות או כמה מקצועות יחד
מה נשאר בידיים שלכם ניהול, הזמנות, פתרון סתירות רק החלטות על חומרים ועיצוב

ההבדל הקריטי הוא הממשקים. רצף שמגיע לפני החשמאי סגר לכם קיר, ועכשיו הנקודה שרציתם מאחורי הארון נמצאת מאחורי האריח. מי שמנהל את זה, מנהל את הסדר, לא רק את האנשים.

כול תחת קורת גג אחת

השירות של "הכול אצל גורם אחד" מתאים למי שרוצה ראש שקט וכתובת אחת לכל שאלה. היתרון המרכזי הוא מניעת הנפילות בין הכיסאות: כשהאינסטלטור, החשמאי, הרצף והגבסן עובדים תחת אותו ניהול, אף אחד לא יכול לומר "זה לא שלי". יש פחות עיכובים, כי אין המתנה של שבועיים בין שלב לשלב כי מישהו לא זמין. ויש שפת ביצוע אחידה: אותו פיניש, אותה רמת ניקיון בסוף יום.

יש גם תנאי סף, ונהיה כנים לגביו: חייבים לוודא שכל סעיף מפורט בהצעה ושהסטנדרט זהה בין כל המקצועות. גורם אחד שמקל באיטום ומקפיד בגבס הוא עדיין נקודת כשל אחת גדולה. פרוייקטים מורכבים מצריכים תכנון הדוק במיוחד, ובמיוחד כשמדובר בשיפוץ בית קומפלט, שבו כל החלטה משפיעה על זו שאחריה. לקוחה מהצפון סיכמה את זה אחרי המסירה: "במקום חמישה טלפונים, היה אחד".

מה חייב להופיע בהצעת מחיר

מה חייב להופיע בהצעת מחיר

הצעה הוגנת נראית כמו מסמך שעבדו עליו. תכולה מפורטת, כמויות, חומרים מדויקים עם שם יצרן, סעיף של מה לא כלול, לוחות זמנים, אחריות ותנאי תשלום. כשהסעיף "אינו כלול" חסר, זה הסעיף שיחזור אליכם באמצע העבודה.

והפרטים הטכניים הם ההבדל בין מסמך לפורמליות: איזה דבק לריצוף ואיזה רובה, האם בדיקת הצפה של המקלחת מופיעה בכתב כשלב, כמה נקודות חשמל ותקשורת נכללות ובאילו מיקומים, אילו הכנות למיזוג אוויר, ומה זה ניקיון מסירה מבחינתם. וכשרוצים לדעת שהחומרים עומדים בתקן ישראלי, אפשר לבדוק המלצות לשימוש וסימון ישירות אצל מכון התקנים הישראלי. מסמך שעונה על כל זה הוא מסמך שאפשר להתווכח איתו על עובדות, לא על רשמים.

סדר עבודה נכון, מה קודם למה ולמה

סדר העבודה הטיפוסי נראה כך: פירוקים והריסות, אחר כך אינסטלציה וחשמל, טיח ויישורים, איטום, ריצוף וחיפוי, גבס ותאורה, צבע, ולבסוף ההתקנות, כלים סניטריים, דלתות, משקופים. הסדר הזה לא שרירותי. כל שלב סוגר מאחוריו את זה שקדם לו.

שלב מה כבר צריך להיות מוחלט מה נהיה בלתי הפיך אחריו
אינסטלציה וחשמל מיקום כיור, מקלחת, כל נקודת חשמל מיקום הצנרת והכבלים בתוך הקיר והרצפה
איטום וריצוף סוג האריח, כיוון ההנחה, גבהים שיפועי הניקוז ומפלס הרצפה
גבס ותאורה מיקום כל ספוט ופרופיל נסתר עמדות התאורה בתוך התקרה
צבע והתקנות גוונים, סוג הצבע בכל אזור המראה הסופי של הבית

כששני שלבים מתחלפים בסדר, משלמים פעמיים. רצף שמגיע לפני החשמאי סוגר קיר, ואז פותחים אותו שוב. צבע שנעשה לפני הגבס נשרף ונצבע מחדש. הסדר הוא החסכונות הכי גדול בפרוייקט.

נקודות עצירה לבקרה

יש שלוש נקודות שבהן אנחנו תמיד עוצרים ומזמינים את בעל הבית לראות לפני שממשיכים. בדיקת השיפועים והניקוז במקלחת לפני הנחת האריחים: שופכים דלי מים ורואים לאן הם זורמים. בדיקת המיקום של כל נקודות החשמל לפני סגירת קירות גבס, כי אחרי הסגירה שינוי פירושו פתיחה. ובדיקת המישור של התשתית לפני הריצוף, עם פס ישר ארוך, כי כל שקע בתשתית ייראה בכל רגע שהאור נופל על הרצפה בזווית. שלוש בדיקות כאלה לוקחות פחות משעה וחוסכות את התיקונים היקרים ביותר בפרוייקט.

שיפוץ דירה ישנה, התשתיות הן הביטוח

בדירות הוותיקות בעכו ובסביבה, טיפול בתשתיות הוא הביטוח של השיפוץ כולו. צנרת גלוונית מקורית שנסתמה בחצי מהקוטר שלה, שיפועים שלא באמת מנקזים, ארון חשמל שלא עומד בעומס של מזגן ומייבש ומדיח יחד, רטיבות נסתרת בקיר חיצוני שמתגלה רק כשמורידים את הטיח. וגם חלונות אלומיניום שהתעוותו, ורצפה שאיבדה את המישור שלה מזמן.

הדוגמה שאנחנו מביאים תמיד היא חדר רחצה. שדרוג ויזואלי שלו, אריחים חדשים וכיור מעוצב, בלי טיפול באיטום ובצנרת הישנה, יחזיר את הרטיבות לתוך חודשים ספורים, והפעם דרך הקיר של השכן. מה שלא רואים הוא מה שקובע כמה זמן יחזיק מה שכן רואים.

מתי חייבים להחליף אינסטלציה

ארבעה מצבים מחייבים החלפה, לא משא ומתן. צנרת מתכת מרובת שנים שהגיע זמנה. נזילות חוזרות, כי נזילה שלישית באותה דירה היא כבר לא מקריות אלא דפוס. ירידה משמעותית בלחץ המים שנובעת מסתימה פנימית. ושינוי מבנה, הזזת מטבח או חדר רחצה, שמחייב ממילא צנרת חדשה בתוואי חדש.

בבתים משנות השמונים ואילך, כשיש ספק, מומלץ לבצע בדיקת מצלמה לתשתיות שבקרקע. זו עבודה של שעה שנותנת תמונה מלאה של מה שקורה בתוך הרצפה, ומחליטה בצורה חד משמעית אם פותחים את הרצפה או סוגרים אותה. וכשכבר מחליפים תשתיות בחדר רחצה, זה הרגע לשקול שיפוץ אמבטיה מקיף במקום תיקון נקודתי, כי הפתיחה היא אותה פתיחה, וההבדל בין תיקון לחידוש הוא בעיקר ההחלטה.

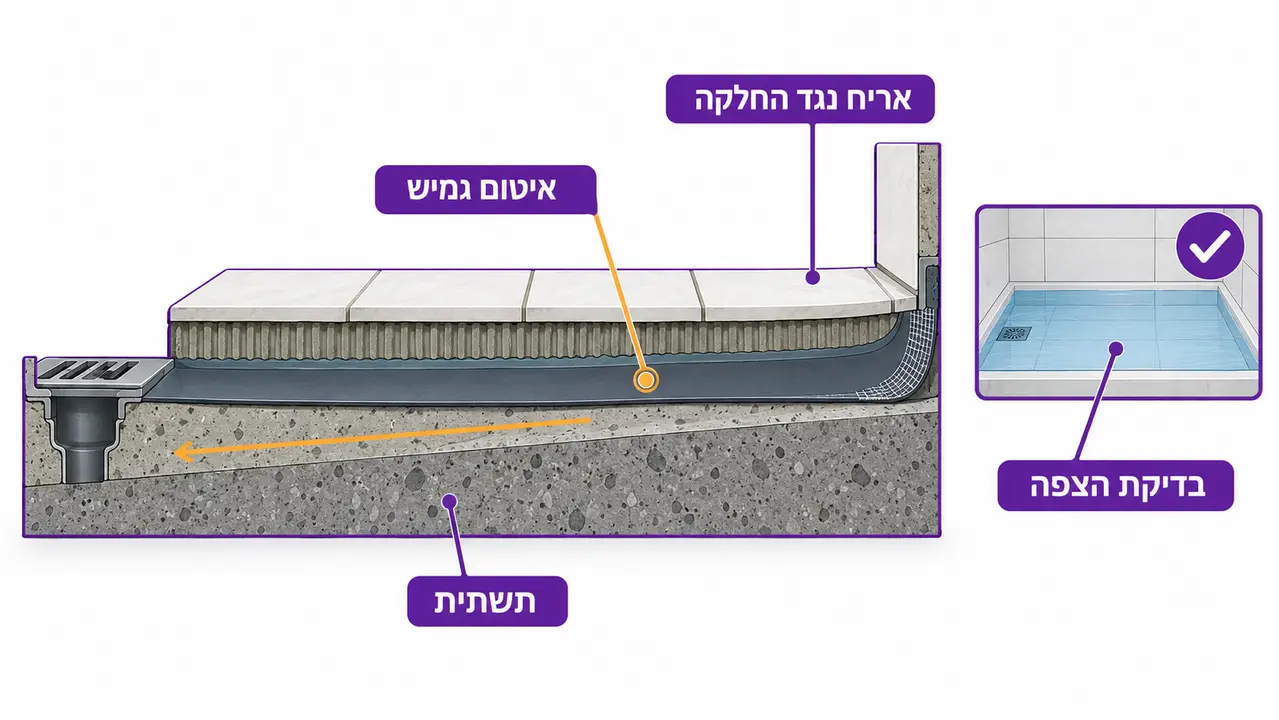

איטום, ניקוז ובחירת קרמיקה בחדר רטוב

איטום, ניקוז ובחירת קרמיקה בחדר רטוב

איטום מקצועי של חדר רחצה הוא מספר שכבות של חומר גמיש, כזה שסובל את התנועה של המבנה בלי להיסדק, עם הגבהה בפינות ובמעברי רצפה לקיר. ואחרי האיטום, בדיקת הצפה: סוכרים את הפתחים, ממלאים במים ומחכים. זה השלב שמפריד בין חדר רחצה שמחזיק עשרות שנים לבין תביעה מהשכן מלמטה.

בבחירת קרמיקה לרצפת המקלחת, הדירוג נגד החלקה הוא הפרמטר שקובע. אריח מבריק ויפה ברצפת מקלחת הוא סכנה ברורה, ואריח מחוספס במידה הנכונה הוא ההחלטה הבוגרת. מכון התקנים מפרסם המלצות לרכישה ושימוש באריחי קרמיקה לפי ייעוד, כולל רמת ההתנגדות להחלקה. בניקוז, פתרונות כמו פרצוף מקלחת או ניקוז קווי נותנים מראה נקי, אבל הם דורשים שיפוע מדויק לכל אורך הקו, וזה עבודה של איש מקצוע שיודע מה הוא עושה. ובדילמה בין אמבטיה עמוקה למקלחון פונקציונלי, אנחנו תמיד שואלים למי הבית משרת ולמי הוא צפוי לשרת בעוד עשר שנים.

ריצוף וחיפוי, מה קובע את התוצאה

פורצלן נותן עמידות ומראה אחיד, פרקט למינציה נותן חום והרגשה של עץ במחיר סביר, ושיש טבעי נותן ייחוד שאי אפשר לחקות, בתחזוקה תובענית יותר. אבל הבחירה של החומר היא חצי מהעבודה. החצי השני הוא ההכנה: יישור התשתית, הרמת מפלס, פיצול מפגשים בין חומרים. ריצוף יקר שהונח על רצפה לא מיושרת ייראה זול תוך חודש.

ולכן להשגת תוצאות אופטימליות, חשוב לבחור ריצוף וחיפוי קרמיקה ופסיפס ברמת גימור גבוהה, כולל הכנת התשתית שקודם להנחה עצמה. שימו לב גם לפרטים הקטנים שנראים רק כשהם לא שם: מפגשים נקיים בפתחי דלתות, רובה בגוון תואם, חיתוכים סימטריים בפינות. הרצפה היא הרהיט הכי גדול בבית, והיא לא זזה אחרי שהניחו אותה.

פתיחת מטבח-סלון וחלוקת חללים

המגמה של הריסת הקיר בין המטבח לסלון נשארת כאן, ובצדק: היא משנה את אופי הבית יותר מכל שיפוץ אחר. אבל קיר הוא לא סתם קיר. קיר נושא דורש תכנון קונסטרוקטיבי, עמודים וקורה, חיזוק ותכנון של מהנדס. בלי אישור של קונסטרוקטור ובלי תיאום עם ועד הבית, זו עבודה שלא מתחילים. האישורים האלה קיימים בשביל הבית שלכם ובשביל השכנים מעל ומתחת.

וגם כשהקיר כבר לא נושא, כדאי לתכנן את החלל שנוצר במקום רק להסתכל על תמונות. פינת אוכל צריכה מרחק הליכה מסביב לשולחן. אי מטבח דורש מרווח בינו לבין הכיור, אחרת הוא חוסם את מי שמבשל. אנחנו מתכננים את התנועה בבית לפני שמחליטים מה נהרס, כי חלל פתוח שלא נוח לחיות בו הוא רק תמונה גדולה.

גבס ותאורה, האווירה נבנית לפני התקרה

תקרות גבס עושות שני דברים בבת אחת: מסתירות אינסטלציה, כבלי חשמל ומזגן, ויוצרות תאורה נסתרת שמחליקה את האור על הקירות במקום לנעוץ אותו מלמעלה. ספוטים מדגישים נקודות עבודה ואמנות, פרופילים נסתרים נותנים קו אור רציף, ותאורה עקיפה בקרניזים מגדילה את תחושת החלל בלי לגעת ברהיט אחד.

אבל הכלל הברזל הוא: עמדות התאורה נקבעות לפני יציקת הגבס, לא אחרי. ספוט שממוקם אחרי שהתקרה סגורה, או מרכז החדר שמסתיים בחצי מעל הספה, הוא טעות שנשארת להביט בה כל ערב. בחדרים רטובים עובדים עם גבס ירוק, זה שעמיד ללחות, וזה פרט שמי שמקצר בו מגלה את זה בעצמו אחרי החורף הראשון.

שיפוץ קומפלט מול שיפוץ חלקי

שיפוץ של דירה ריקה, כשהמשפחה מחוץ לבית, נמשך פחות זמן ומאפשר עבודה רציפה. שיפוץ של חדר או שניים תוך כדי מגורים נראה קטן על הנייר, אבל יש לו עלויות נסתרות משלו: ניקיון חוזר בכל יום, בידוד אזורי עבודה, פינוי פסולת נפרד, והצורך לעבוד סביב תשתיות ישנות בלי לגעת בהן.

הכלל שאנחנו נותנים ללקוחות: אם מחליפים מעל שישים אחוז מהתשתיות בבית, עדיף שיפוץ כללי. מתחת לזה, שיפוץ ממוקד עשוי להיות ההחלטה הנכונה, בתנאי שהתשתית שנשארת נבדקה ונמצאה תקינה. הדירה לא צריכה להיות חדשה בכל סנטימטר, היא צריכה להיות אמינה בכל סנטימטר.

חיים בבית בזמן העבודה

אפשר לחיות בדירה בזמן שיפוץ, והרבה משפחות עושות את זה. התנאי הוא תכנון של "אזור בטוח": חדר שינה אחד ושירותים אחד שנשארים תמיד שמישים, ומסביבם זזים את העבודה בשלבים. בידוד אזורי העבודה ביריעות ניילון והצבת מכשיר לסינון אבק לא נראים כמו יוקרה, אבל הם ההבדל בין שבוע קשה לשבוע בלתי אפשרי.

והניקיון. אנחנו מפנים פסולת בסוף כל יום עבודה, לא בסוף הפרוייקט. ערימת שקים במרפסת היא לא רק נוף מעציב, היא מפגע בטיחות ומקור אבק שחודר לכל חדר. שמרו על נתיב מעבר נקי מהחדר הבטוח לשירותים ולמטבח, תארגנו את הבית סביב הנתיב הזה, ותגלו שהשיפוץ הוא תקופה ולא אסון.

חוזה שיפוצים, מה חייב להיות כתוב

חוזה לא נכתב כי לא סומכים, הוא נכתב כדי ששני הצדדים יישנו טוב. מה חייב להופיע בו: תכולת העבודה המדויקת עד רמת החומר, לוחות זמנים עם תאריכי התחלה וסיום, מה קורה במקרה של איחור, תנאי תשלום שמותאמים להתקדמות בפועל ולא מרוכזים בקדמה אחת גדולה, ואחריות כתובה למפגעים, כולל איטום.

האגודה לתרבות הדיור מפרסמת דגשים להסכם התקשרות עם קבלן שיפוצים, והשורה שלהם זהה לשלנו. אל תסכימו לעבודה ללא הסכם מסודר בכתב, ולא להסכם של חצי עמוד. "סמכתם עליו" זה רגש, ורגשות לא מתקנים תקרה רטובה.

צבע וגימור, השלב שמחליט איך הבית מרגיש

שלב הצבע הוא החלק הוויזואלי שמשנה את תחושת הבית, והוא גם השלב שבו הכי קל לקלקל. צבע איכותי בגוונים מורכבים, צבעים מנצנצים ואפקטים מיוחדים בקיר מודגש אחד, וצבע עמיד ללחות במטבח ובחדר הרחצה, כי צבע רגיל שם מתקלף תוך שנה.

אבל הצבע הוא רק הסוף של העבודה. ההכנות הן מה שקובע את המראה: שפכטל והחלקת קירות, מריחת פגימות וסתימת בורות מסמורים ישנים. קיר שלא הוכן יראה כל פגם דרך הגוון החדש, כמו פנים מתחת לאור שמש ישר. אנחנו משקיעים בהכנות את הזמן שהן דורשות, כי קיר חלק הוא מה שנשאר בעיניים אחרי שכל השאר כבר מובן מאליו.

שאלות נפוצות

האם צריך אישור מוועד הבית לשיפוץ?

לעבודות בתוך הדירה, בדרך כלל לא, אבל כל עבודה בקירות משותפים, בתשתיות הבניין או בפתחים חיצוניים מחייבת תיאום עם הוועד ולעיתים גם אישור מהוועדה המקומית. הריסת קיר נושא, גם אם הוא בתוך הדירה לגמרי, דורשת תכנון של מהנדס קונסטרוקטור. עדיף לברר את זה לפני השבירה ולא במהלכה.

מי קונה את הכלים הסניטריים והחומרים?

זה משתנה מהסכם להסכם, והכיוון שאנחנו ממליצים עליו הוא שהחומרים ייכנסו להצעה בשמות יצרנים ודגמים, גם כשאתם בוחרים אותם. אנחנו מלווים את הלקוחות בבחירת כלים סניטריים, ריצוף ומקלחונים, כדי שמה שנקנה יתאים למה שמותקן. מי שקונה לבד, בלי ידע על המפרט הטכני, מגלה לעיתים שהאריח היפה לא מתאים לרצפת מקלחת.

מה קורה כשמגלים בעיה נסתרת באמצע העבודה?

עוצרים, מתעדים, ומעדכנים אתכם בכתב לפני שממשיכים. בעיה נסתרת, רטיבות מאחורי טיח או צנרת רקובה בתוך הרצפה, לא נעלמת כשסוגרים מעליה קיר. היא חוזרת. הטיפול בה נכנס לרזרבה שתכננתם מראש, וההחלטה מה נעשה מתקבלת יחד, עם הסבר על ההשלכות של כל אופציה.

מה מספר קבלן רשום באמת נותן לי?

רישום בפנקס הקבלנים של משרד הבינוי והשיכון מעיד שמדובר בגוף מוסדר שעומד בדרישות החוק, והוא נותן לכם כתובת רשמית לפנות אליה בבעיה. אנחנו קבלן רשום מספר 41373, ואת מספר הרישום של כל קבלן אפשר וכדאי לאמת. זה לא תחליף לחוזה טוב, אבל הוא תנאי התחלה נורמלי.

העבודה ממשיכה בימי שישי?

בדרך כלל לא, וחשוב שזה ייקבע בלוח הזמנים מראש. יום עבודה מקוצר או יום שישי חופשי משפיעים על לוח הזמנים הכולל, ועדיף לדעת את זה בתכנון מאשר לגלות שההתקדמות "נעלמה" בכל סוף שבוע. אצלנו לוח הזמנים שניתן בהתחלה הוא הלוח שמקיימים, עם עבודה רציפה בלי רווחים מיותרים.

לסיום, תהליך רגוע מתחיל בפגישה אחת

מה שמפריד בין שיפוץ טוב לשיפוץ כואב הוא לא מזל. זה תכנון מפורט, כתב תכולה שמכסה גם את מה שלא נראה, סדר עבודה נכון, וגורם אחד שאחראי מהפטיש הראשון ועד הניקיון האחרון. את כל זה אי אפשר לקנות באמצע, צריך להתחיל איתו.

אנחנו בא.א.א אביבית עוסקים בשיפוצים כלליים מאז שנת 2000, עם כל בעלי המקצוע תחת קורת גג אחת, מלווים אתכם בבחירת החומרים ועומדים בתקציב ובלוחות הזמנים שנתנו. מובטח לכם באחריות שתדעו לפני תחילת העבודה מה ייעשה ומתי, שאת הבית תקבלו נקי בסוף כל יום ומוכן למגורים בסיום, ושמא שיתגלה מאחורי קיר, תדעו עליו באותו יום ובכתב.

רוצים להתחיל? אפשר לקבוע פגישת ייעוץ ראשונה בטלפון 072-395-1230. בואו עם הרשימה שלכם, נצא איתה לדרך.

חושבים על שיפוץ בעכו?

אנחנו נשמח לעמוד לשירותכם, להגיע לביקור בדירה ולהתחיל מהרשימה שלכם.

על א.א.א אביבית

א.א.א אביבית

א.א.א אביבית היא חברת בנייה ושיפוצים כלליים שפועלת משנת 2000 בניהולו של אילן שגיב, קבלן רשום מס' 41373. אנחנו מבצעים שיפוצים כלליים בבתים ובדירות ושיפוצי פנים בבניינים, כולל תכנון מפורט, חלוקת חללים מחדש, עבודות חשמל ואינסטלציה, ריצוף וחיפוי קרמיקה ופסיפס, עבודות אלומיניום, אומנות בגבס, גימורי צבע וטפטים, עיצובי צבע ואור ותוספות בנייה. אנחנו עובדים עם לקוחות פרטיים, עסקיים ומוסדיים, כולל אחזקה שוטפת לעסקים מרובי סניפים. אנחנו מלווים אתכם בבחירת הכלים הסניטריים, הריצוף והמקלחונים, מקפידים על חומרי גלם איכותיים ועובדים בכל אזור חיפה והקריות, השרון וצפון הארץ.
